Blog MLPro

Microsoft Power BI e a Gestão de Projetos

Ricardo Sabino e Leandro Lima
15/06/2020
gerenciando projetos com power bi(0)

Quando pensamos em gestão de múltiplos projetos, ter acesso a informação de forma rápida, prática e dinâmica pode fazer toda diferença para identificar desvios e principalmente tomar ações corretivas para ajustar a “rota” dos projetos, direcionando-os de acordo com o que foi planejado.

Para isto, é fundamental que o gerente de projetos tenha acesso a uma ferramenta ágil que permita a análise dos dados de seus projetos.

Existem inúmeros indicadores relevantes para a gestão dos projetos de sua empresa, e neste artigo, traremos dois gráficos que facilitarão a análise das informações de seus projetos.

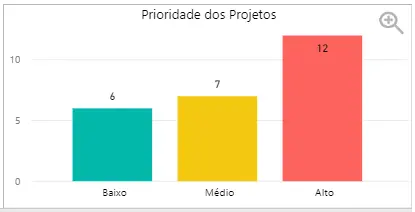

Projetos por Prioridade

Podemos considerar que os recursos dentro do projeto podem ser recursos humanos, materiais ou até mesmo recursos financeiros.

Como sabermos, os recursos nem sempre são suficientes e para uma gestão eficiente dos projetos é necessário planejar a alocação dos recursos de acordo com a prioridade que eles devem ser executados.

microsoft-power-bi-e-a-gestao-de-projetos(1)

Existem algumas maneiras de classificar os projetos, sendo que uma delas é classificá-los de acordo com as suas prioridades.

Em uma organização que possua uma quantidade grande de projetos, esta classificação aliadada a análise quantitativa de projetos facilitará a visualização das informações e o processo de tomada de decisões.

microsoft-power-bi-e-a-gestao-de-projetos(2)

Projetos por Departamento

Podemos ter diversos projetos sendo executados simultaneamente, sendo que para garantir a saúde financeira do projeto, é importante que seja feita uma análise para verificar onde os projetos estão distribuídos dentro da empresa e assim controlar se estão dentro do orçamento de cada área.

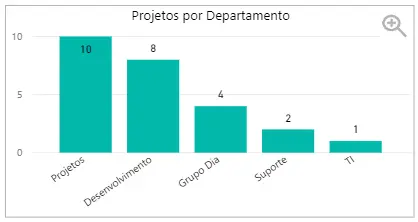

microsoft-power-bi-e-a-gestao-de-projetos(3)

Para isso, o gráfico ao lado exibe a distribuição dos projetos por departamentos, facilitando assim a visualização das informações para possibilitar um controle mais eficiente do orçamento do centro de custos de cada área.

Com a fácil visualização dessas informações, os responsáveis podem ter uma visão geral do mapa de projetos da empresa facilitando e melhorando a gestão do portfólio de projetos.

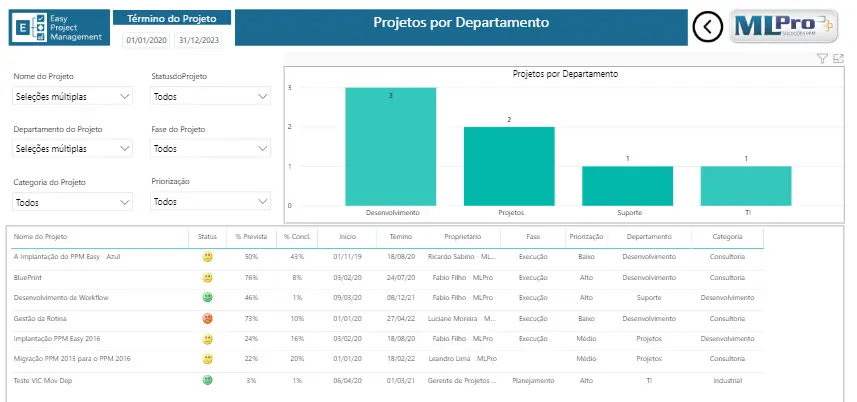

microsoft-power-bi-e-a-gestao-de-projetos(4)

Este relatório permite a visualização dos Projetos por departamento utilizando os seguintes filtros de pesquisa:

  • Nome do Projeto;
  • Status do Projeto;
  • Departamento do Projeto;
  • Fase do Projeto;
  • Categoria do Projeto;
  • Priorização;

Para saber mais sobre o Microsoft Power BI, Microsoft Project Online ou como otimizar a gestão dos projetos de sua empresa, entre em contato conosco.

Project Server

Novidades e dicas relacionadas ao Microsoft Project Online e Project Server.

Posts:
2024
Outubro
Setembro
Agosto
Julho
Junho
Maio
Abril
Março
Janeiro
2023
Dezembro
Novembro
Setembro
Agosto
Junho
Maio
Abril
Março
Fevereiro
Janeiro
2022
Dezembro
Novembro
Outubro
Setembro
Agosto
Julho
Junho
Maio
Abril
Março
Fevereiro
Janeiro
2021
Dezembro
Novembro
Maio
Abril
Março
Fevereiro
Janeiro
2020
Dezembro
Novembro
Outubro
Setembro
Agosto
Julho
Junho
Maio
Abril
Março
Fevereiro
Janeiro
2019
Dezembro
Novembro
Outubro
Setembro
Agosto
Julho
2015
Setembro
Julho
Maio
Janeiro
2014
Outubro
Setembro
Agosto
Junho
Abril
Março
Fevereiro

31 de agosto de 2022

Como Gerenciar Problemas no Project Online

Leandro Lima, Nathalia Souza e Ricardo Sabino.
15/09/2022

Relatórios de status do projeto automáticos por e-mail

É natural que uma empresa tenha que lidar com problemas e imprevistos. Logo, registrá-los é uma tarefa essencial para manter todos os envolvidos no projeto cientes da situação atual e garantir a resolução do problema o mais rápido possível, evitando comprometer o andamento e prazo do projeto. No nosso último artigo falamos sobre como gerenciar riscos no Project Online. Porém, e quando o risco realmente acontece ou quando um problema inesperado surge, o que fazer? Neste artigo iremos ensinar como cadastrar e gerenciar os problemas do seu projeto no Project Online.

O PWA disponibiliza uma lista nativa de problemas dentro do site do projeto (Sharepoint) para o registro e monitoramento dos problemas. Além disso, a MLPro oferece relatórios personalizados possibilitando melhor visualização das informações com gráficos e de forma mais dinâmica, sendo fundamentais para um gerenciamento mais eficiente e um projeto de sucesso.

A origem dos problemas

Quando já havia um risco cadastrado: Um problema pode ser criado a partir de um risco já identificado e cadastrado anteriormente. Quando o risco acontece, é necessário fechá-lo e cadastrá-lo como um novo problema. A grande diferença neste caso é que provavelmente ele já possui um plano de ação e vai ser solucionado mais rápido, já que não será uma surpresa e os colaboradores do projeto já haviam previsto a possibilidade de acontecer.

Quando não havia um risco cadastrado: Nem todo problema pode ter sido identificado anteriormente como um risco e cadastrado com antecedência. Ele pode acontecer sem previsões e neste caso, o problema deve ser cadastrado e os colaboradores devem definir se ele é grave e qual o impacto gera sobre o projeto, para então desenvolver um plano de ação adequado.

Como registrar e gerenciar os problemas no Project Online

Para registrar os riscos:

Entre na Central de Projetos > Site do Projeto. Nessa tela, você consegue ter uma breve visualização de quantos problemas estão cadastrados no projeto e quantos deles estão em aberto.

A implantação do PPM Easy - azul

Ao clicar em “Problemas” no Menu lateral, irá aparecer todos os problemas cadastrados no seu projeto. Para criar um, clique em “Novo Item”.

Problemas

Em seguida, a tela para cadastro do problema irá abrir, basta preencher conforme as características do problema.

Problemas - novo item

Plano de ação: O problema pode ter um plano de ação já cadastrado ou não. Se não houver, é recomendado que a equipe se reúna e para o desenvolvimento de um plano ideal para este problema, dependendo do seu nível de gravidade.

Relatórios da MLPro para gestão de problemas
Dashboard Easy

Esse relatório permite uma ótima visualização dos problemas em seus projetos, sendo eles: atrasados, em andamento, resolvidos, cancelados, abertos ou fechados. É extremamente útil pois os números e gráficos ajudam a identificar se o andamento do projeto e as ações para eliminar ou mitigar estes problemas estão sendo efetivas, tudo com uma visão em nível gerencial.

Dashboard portfólio easy

Dashboard de Projetos
Esse relatório mostra todos os seus projetos (podendo selecionar apenas um para visualização) com colunas como a de “problemas” que contém símbolos representando se há problema e se ele está ativo atrasado ou dentro do prazo, facilitando também a visualização de como está o andamento do projeto de forma geral.

Dashboard projetos

E-mail automatizado de Relatório de Status do Projeto
A MLPro desenvolveu um relatório que é enviado por e-mail de forma automatizada e permite a visualização de todos os pontos importantes do seu projeto. No quadro de “Problemas em Aberto” por exemplo, há a descrição dos problemas existentes. Isso além de possibilitar fácil visualização, é extremamente útil para manter os envolvidos sempre cientes de como está o projeto, e o melhor, sem que eles precisem consultar manualmente no Sharepoint.

Relatório de status de projetos

Lembre-se que um bom gerente de projetos deve realizar um bom gerenciamento de problemas! Em caso de dúvidas ou interesse, entre em contato com a MLPro preenchendo o formulário de 1º contato.
