O que você vai encontrar
O Planner Premium é ótimo para o cronograma, mas não serve para todo projeto. Veja os limites e quando o cenário pede Project e portfólio.

O encerramento do Project Online, previsto para 30 de setembro de 2026, levou muitas empresas a padronizar toda a gestão no Planner Premium. A intenção é boa, mas a decisão tomada às cegas costuma gerar retrabalho. O Planner Premium é excelente, embora não seja a resposta única para qualquer tipo de projeto.
A confusão nasce de tratar a ferramenta como solução para tudo. O Planner Premium organiza muito bem a execução no nível operacional, com tarefas, acompanhamento de progresso e visibilidade do time. Quando o cenário sobe de complexidade, com múltiplos projetos e prioridades estratégicas, os limites naturais da ferramenta começam a aparecer.
Existe ainda um ponto que quase ninguém discute nessa escolha: a camada de portfólio. Um portfólio não é a soma de tarefas, e sim um sistema de decisões que a diretoria precisa enxergar. Nenhuma ferramenta de cronograma, sozinha, entrega essa visão consolidada de forma completa.
Neste artigo, você vai entender onde o Planner Premium deixa de servir, quando o projeto pede Microsoft Project, como manter um ambiente híbrido no Microsoft 365 e por que a decisão de portfólio é separada da escolha da ferramenta de cronograma.
Vale separar dois planos antes de seguir. A gestão de cronograma cuida da linha do tempo, com atividades, dependências e datas. A gestão de portfólio conduz o conjunto dos projetos, com priorização, riscos e visão executiva. Recursos como faróis de status e relatórios apoiam essas camadas, mas não substituem nenhuma delas.
01Quadro-resumo: quando cada ferramenta é indicada
| Sinal de alerta | O que observar | Ferramenta indicada |
|---|---|---|
| Volume | Milhares de tarefas ativas no mesmo plano | Microsoft Project |
| Complexidade | Muitas dependências e sequência rigorosa | Microsoft Project |
| Rigor | Linha de base e controle fino de variação | Microsoft Project |
| Perfil do time | Ciclos curtos, Kanban e entregas iterativas | Planner Premium |
| Visão executiva | Diretoria pergunta sobre o conjunto dos projetos | Camada de portfólio (PSA Easy) |
Prefere acompanhar o tema de forma visual? Assista à explicação do assunto na prática.
01. Onde o Planner Premium deixa de servir
O Planner Premium foi desenhado para a camada do tempo e para a colaboração ágil. Ele entrega o essencial da execução, mas quatro sinais mostram quando o projeto pede outra abordagem. Observe o projeto, e não a preferência pela ferramenta.
- Volume: planos com milhares de tarefas ativas ficam impraticáveis muito antes de qualquer teto técnico.
- Complexidade: projetos com forte interdependência e sequenciamento rigoroso pedem Microsoft Project.
- Rigor de acompanhamento: linha de base e controle fino de variação pedem Project, mesmo com poucas centenas de atividades.
- Perfil do time: equipes em ciclos curtos e Kanban aproveitam melhor o Planner Premium. O erro é usar o mesmo molde para tudo.
02. Os limites que pesam na escolha
O Microsoft Planner tem um limite de 3.000 tarefas ativas por plano, segundo a documentação da Microsoft. Uma tarefa ativa é aquela ainda não concluída. Esse número ajuda a dimensionar o projeto antes de decidir onde ele vai viver.
Além do volume, o Planner Premium adiciona recursos que o Planner básico não tem, como dependências avançadas, linha do tempo, campos personalizados, metas e sprints. Outros limites operacionais de vínculos e recursos por projeto existem, mas conforme surgem atualizações da Microsoft, estas questões mudam.
03. O ambiente híbrido: Planner e Project no mesmo ecossistema
Gerenciar projetos não obriga a empresa a escolher uma única ferramenta. É possível manter um ambiente híbrido, com projetos ágeis no Microsoft Planner e projetos cascata no Microsoft Project, sempre dentro do mesmo ecossistema Microsoft 365.
Dá até para reunir cronogramas dos dois tipos em um mesmo portfólio, escolhendo a origem conforme o tipo de trabalho. A escolha entre Planner e Project é uma decisão sobre a camada do tempo, e não sobre a gestão completa do projeto.
04. E ninguém fala do portfólio

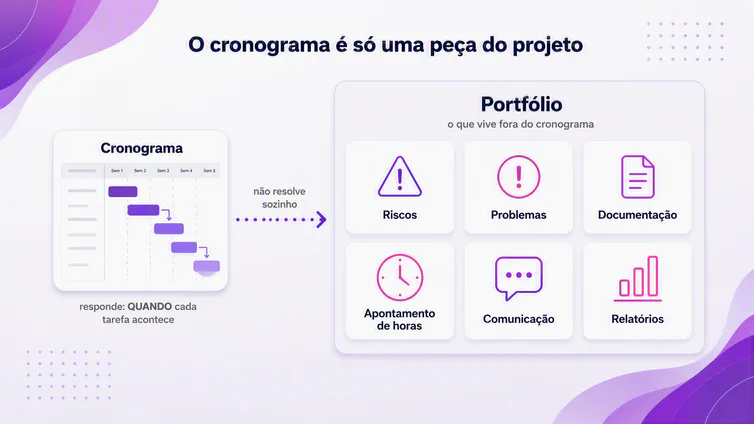

Aqui está o ponto que raramente aparece na conversa: nenhuma das duas ferramentas, sozinha, entrega a visão de portfólio que a diretoria pede. Riscos, problemas, documentação, apontamento de horas e relatórios executivos vivem fora do cronograma.

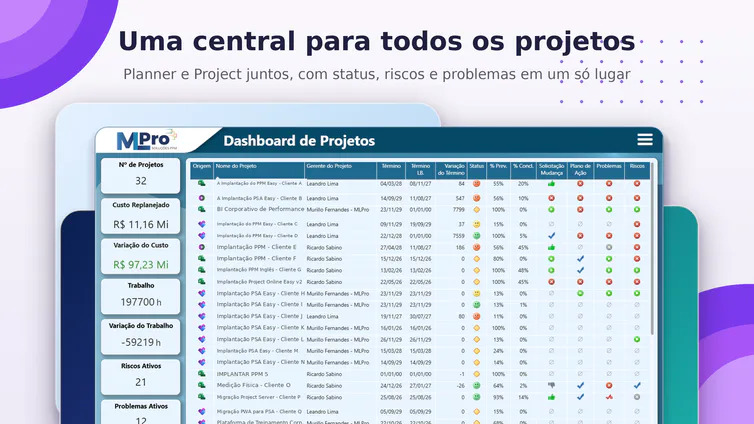

Na prática, o Planner Premium e o Microsoft Project alimentam o Dataverse. O Power BI lê o Dataverse e gera o relatório executivo. É essa arquitetura que transforma cronogramas isolados em informação consolidada para decisão.
05. Como o PSA Easy consolida o projeto e o portfólio
O PSA Easy é a solução da MLPro para reunir, em um só ambiente, tudo o que o cronograma não cobre. Ele consolida central de projetos, cronograma, documentação, riscos, problemas, apontamento de horas e relatórios gerenciais, com faróis que sinalizam o status de cada área.
Como base, o PSA Easy usa o Planner Premium e também aceita projetos do Microsoft Project, inclusive cenários híbridos. Assim, escolher a ferramenta de cronograma continua sendo a decisão fácil, enquanto a camada de portfólio sustenta a governança do conjunto.

06. Você faz gestão de tarefas ou de portfólio?
Para sair do controle de tarefas e chegar à visão de portfólio, avalie três perguntas antes de padronizar sua rotina em uma única ferramenta:
- Meça o tamanho: quantas tarefas ativas o projeto terá? Na casa dos milhares, o Planner Premium não é o lugar.
- Meça o rigor: existe sequência obrigatória, linha de base e controle de variação? Se sim, o caminho é o Microsoft Project.
- Meça a visão que a diretoria pede: se a pergunta é sobre o conjunto dos projetos, você precisa de uma camada de portfólio, independentemente da ferramenta de cronograma.
08Perguntas frequentes
O Planner Premium serve para todo tipo de projeto?
Não. Ele atende muito bem projetos ágeis e de menor volume. Cenários com milhares de tarefas, sequência rigorosa ou acompanhamento executivo próximo pedem Microsoft Project ou uma camada de portfólio.
Qual é o limite de tarefas do Microsoft Planner?
A documentação da Microsoft indica um limite de 3.000 tarefas ativas por plano. Uma tarefa ativa é aquela que ainda não foi concluída.
Preciso migrar tudo para uma ferramenta só?
Não. É possível manter um ambiente híbrido, com projetos ágeis no Microsoft Planner e projetos cascata no Microsoft Project, dentro do mesmo ecossistema Microsoft 365.
Como ganho visão de portfólio?
A visão de portfólio é uma decisão separada da escolha do cronograma. Uma camada como o PSA Easy consolida riscos, problemas, documentação e relatórios executivos em um só lugar.
09Continue sua jornada
- Artigo relacionado: Fim do Project Online: o que acontece em 30 de setembro e como seguir
- Canal no YouTube: acompanhe novos conteúdos de gestão de projetos, PMO e portfólio
10Sobre a MLPro
A MLPro é especialista em soluções de PPM no ecossistema Microsoft, com mais de 20 anos de experiência. Ajudamos empresas a estruturar a gestão de projetos, portfólio e demandas com método, integração e clareza, do cronograma à decisão executiva.
Quer definir a ferramenta certa para cada projeto e ganhar visão de portfólio? Agende uma conversa com a MLPro.

Reproduzir vídeo: Planner Premium não serve para todo projeto: como escolher entre Planner, Project e portfólio
