Tipos de Tarefa e Pico

Leandro Lima
02/10/2014

Neste Post vamos ver como funciona o Pico no Project 2010/2013.

No Project, existem 3 tipos de atividades: Unidade Fixa, Duração Fixa e Trabalho Fixo. Para Trabalho e Duração o Project irá usar o campo PICO para não perder o percentual colocado na Unidade de Atribuição.

Os cálculos antigos continuam valendo e um é alterado:

Trabalho Fixo:

  • Quando é alterada as unidades de atribuição, o Project irá recalcular a duração.
  • Quando você altera o trabalho, o Project recalcula a Duração.
  • Mas se você alterar a duração, o Project irá recalcular o PICO e as unidades de atribuição não serão afetadas.

Duração Fixa:

  • Quando você altera as Unidades de atribuição, o Project recalcula o trabalho.
  • Quando você altera a Duração, o Project recalcula o trabalho.
  • Mas se você alterar o Trabalho, o Project ira recalcular o PICO e as unidades de atribuição não serão efetadas.

Da versão 2010 em diante, a fórmula é: Trabalho = Duração x Pico

O Pico representa o percentual máximo de Unidade de atribuição do recurso que será necessário ao longo da duração da tarefa.

Por exemplo:

Considere essas três tarefas e seus tipos:

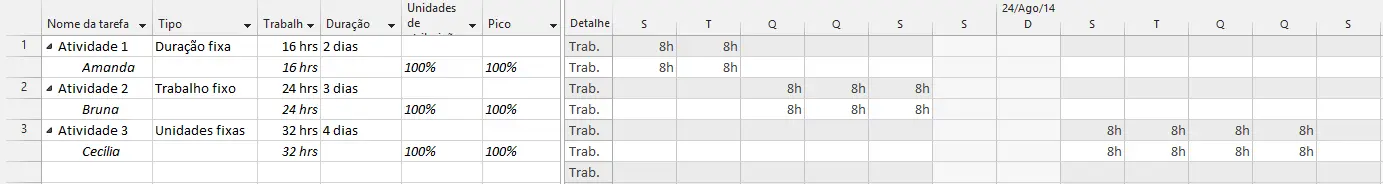

Tipos-de-Tarefa-e-Pico 1

Alterar o Modo de Exibisão para: Uso da Tarefa (Onde podemos ver o valor de Pico, nos recursos):

Tipos-de-Tarefa-e-Pico 2

Para verificar alterações no caso de uma tarefa com Duração Fixa, faremos alteração no trabalho. Vamos mudar de 16h para 32h o trabalho da Atividade 1:

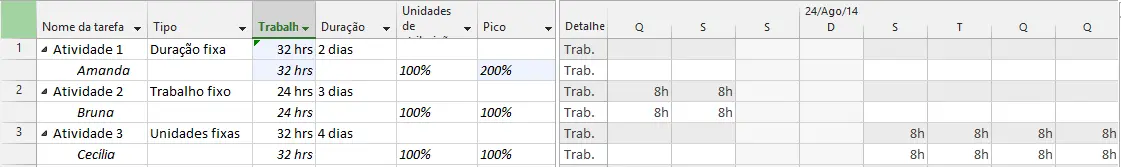

Tipos-de-Tarefa-e-Pico 3

Ao fazer essa ação, quem muda é o campo Pico, que indica que o recurso necessitará do dobro da disponibilidade inicial, pois o trabalho foi dobrado.

Para verificar Trabalho Fixo, faremos alteração na duração. Vamos mudar de 3 para 5 dias a duração da Atividade 2:

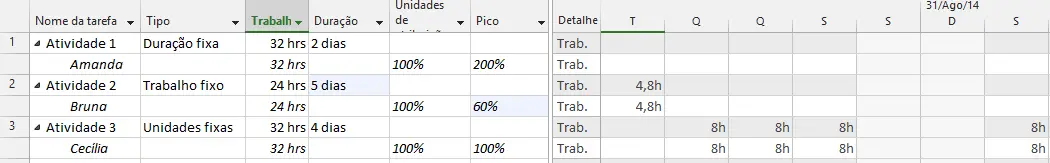

Tipos-de-Tarefa-e-Pico 4

O Pico diminui e as horas de trabalho/dia também. O máximo que o recurso indicado precisará estar atribuído é agora 60%.

Para verificar Unidade Fixa, vamos mudar o trabalho de 32h para 16h na Atividade 3. A duração será recalculada:

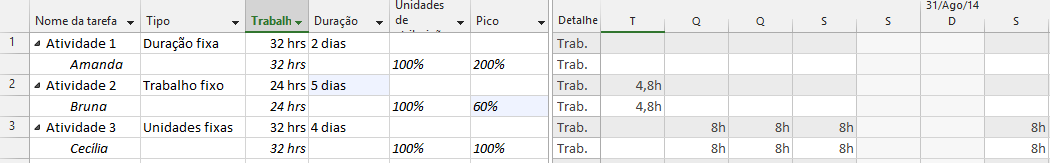

Antes:

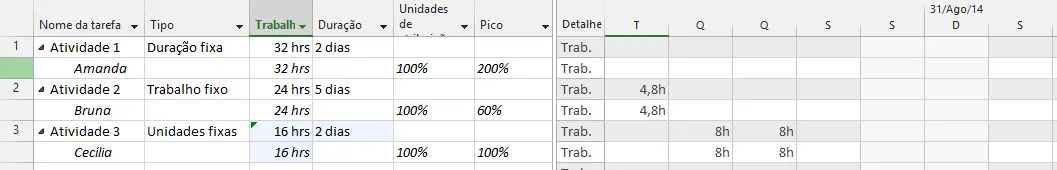

Tipos-de-Tarefa-e-Pico 5

Depois:

Tipos-de-Tarefa-e-Pico 6

Project Porfessional - EPM - Pico

A unidade de Atribuição não sofre alterações, quem muda é o Pico. Ficando assim a regra:

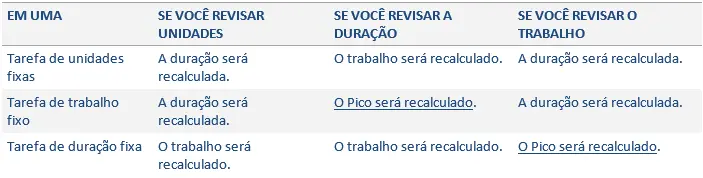

Tipos-de-Tarefa-e-Pico 7

Project Server

Novidades e dicas relacionadas ao Microsoft Project Online e Project Server.

Posts:
2020
Agosto
Julho
Junho
Maio
Abril
Março
Fevereiro
Janeiro
2019
Dezembro
Novembro
Outubro
Setembro
Agosto
Julho
2015
Setembro
Julho
Maio
Janeiro
2014
Outubro
Setembro
Agosto
Junho
Abril
Março
Fevereiro
